以學促干 | 沖刺第四季度,決勝全年度,漳州交通集團重點項目再提速
來源:漳州交通集團      時間:2023-10-12     點擊率:     字體顯示:
 ??進入第四季度,漳州交通集團權屬交發建設集團聚焦南江濱路與廈漳同城大道互通節點工程、省道219線龍海雩林至翠林段提升改造工程、國道G324線角美大碑頭至龍文朝陽漳濱段公路工程等重點項目,以決戰的精神狀態、決勝的昂揚斗志,全力沖刺全年總目標,項目建設進度再刷新。
  互通節點項目

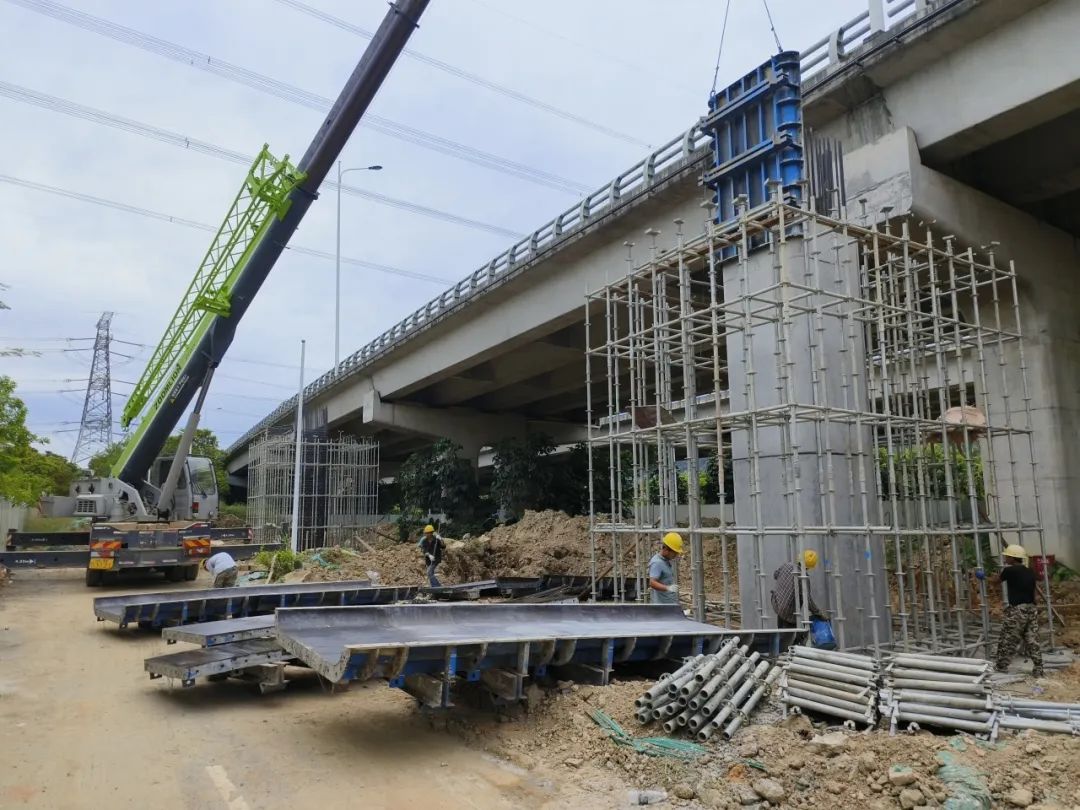

 ??10月12日,南江濱路與廈漳同城大道互通節點工程右幅拼寬橋最后一道蓋梁完成澆筑,標志著南江濱路與廈漳同城大道互通節點工程下部結構施工全部完成。

 ??本項目分為兩條匝道橋,橋梁所處位置地形復雜,部分施工區域跨越河流、鄉道、河堤,施工難度大、風險高。自項目開工以來,全體參建人員上下齊心、克難攻堅,通過調整施工組織、優化施工工藝、嚴抓質量安全管理和提高施工效率等方法,確保項目各時間節點目標任務順利完成。

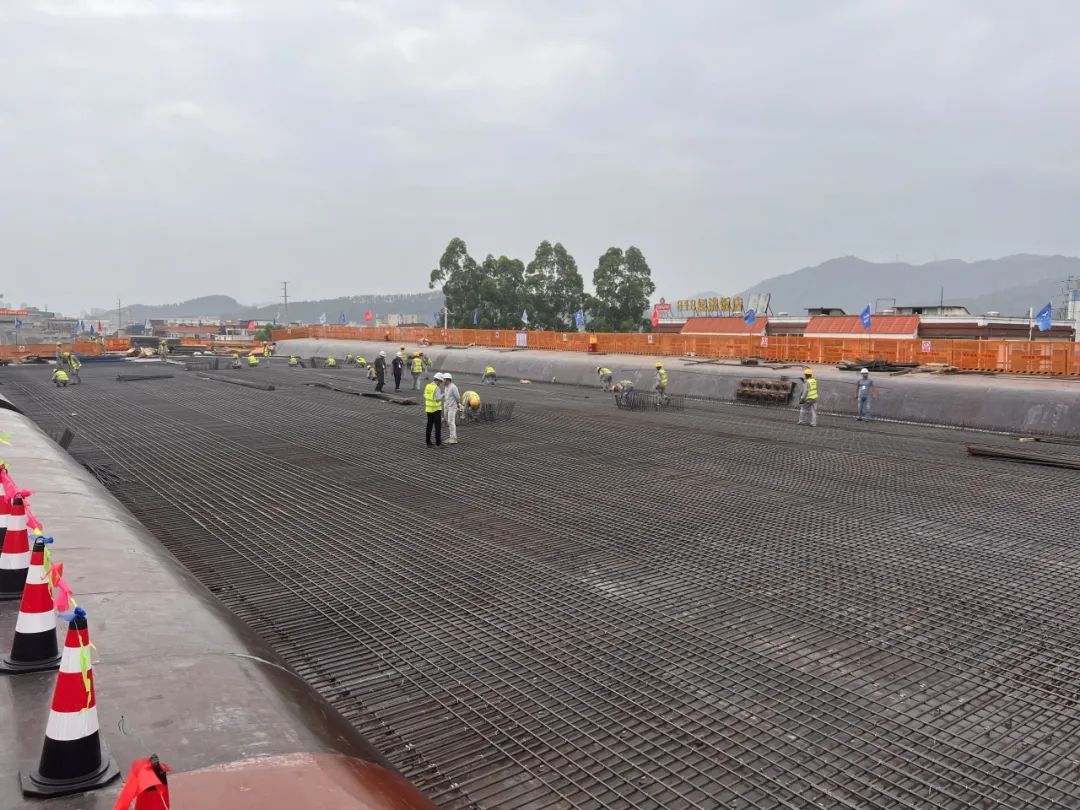

 ??截至目前,項目已完成現澆箱梁11聯,完成設計工程量的70%,預計11月中下旬上部結構現澆箱梁可全部完成。
  南江濱路與廈漳同城大道互通節點工程橋梁下部結構施工的全部完成將為后續項目貫通奠定良好的基礎,也為確保2024年春節前實現通車目標提供保證。
  ????省道S219項目

  項目于2022年6月開工,計劃于2024年12月建成通車。

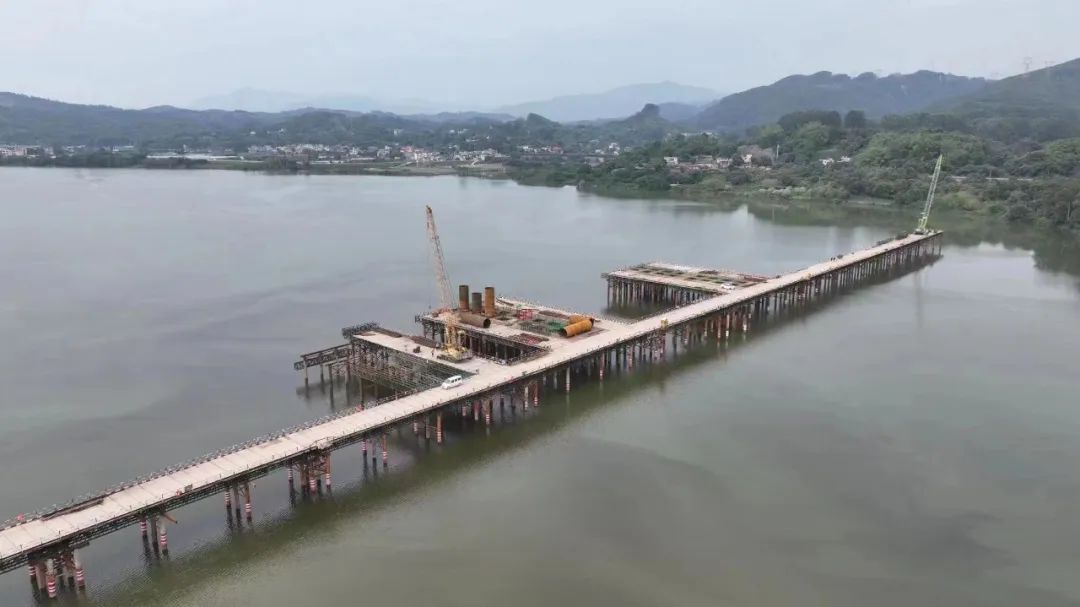

  截至目前,項目樁基累計完成794根,占樁基總數818根的97%;箱梁累計完成39聯,占箱梁總數74聯(含互通匝道)的53%;鋼箱梁安裝完成7跨,占鋼箱梁總數14跨的50%;防撞護欄及橋面鋪裝累計已完成50%。

  ???國道G324項目

  項目于2023年2月開工,計劃于2026年2月建成通車。
  截至目前,項目樁基累計完成239根,占總數418根的57%;墩柱澆筑完成78根,占墩柱總數304根的26%;路基挖方完成14萬立方米,占總數42萬立方米的33%,填方完成13.8萬立方米,占總數39萬立方米的35%。
  交發建設集團工程管理部負責人陳富強表示:“第四季度,我們將繼續錨定年度目標任務,搶抓施工黃金期,加快建設省道S219、國道G324、互通節點等5個重點建設項目,保安全、促生產、提效率、搶進度,確保順利完成全年各項既定目標任務?!?/DIV>
